Đầu tư nâng cấp, mở rộng tuyến đường 70 là công trình giao thông trọng điểm, có ý nghĩa quan trọng trong việc hoàn thiện hạ tầng đô thị, giảm ùn tắc giao thông, thúc đẩy phát triển kinh tế - xã hội khu vực. Xác định công tác giải phóng mặt bằng là nhiệm vụ then chốt quyết định tiến độ dự án, thời gian qua, Đảng ủy phường Xuân Phương đã thường xuyên quan tâm, chỉ đạo sát sao; UBND phường cùng cả hệ thống chính trị - từ phường đến tổ dân phố - tập trung triển khai đồng bộ nhiều giải pháp, quyết liệt đẩy nhanh tiến độ thực hiện các nhiệm vụ theo kế hoạch đề ra.

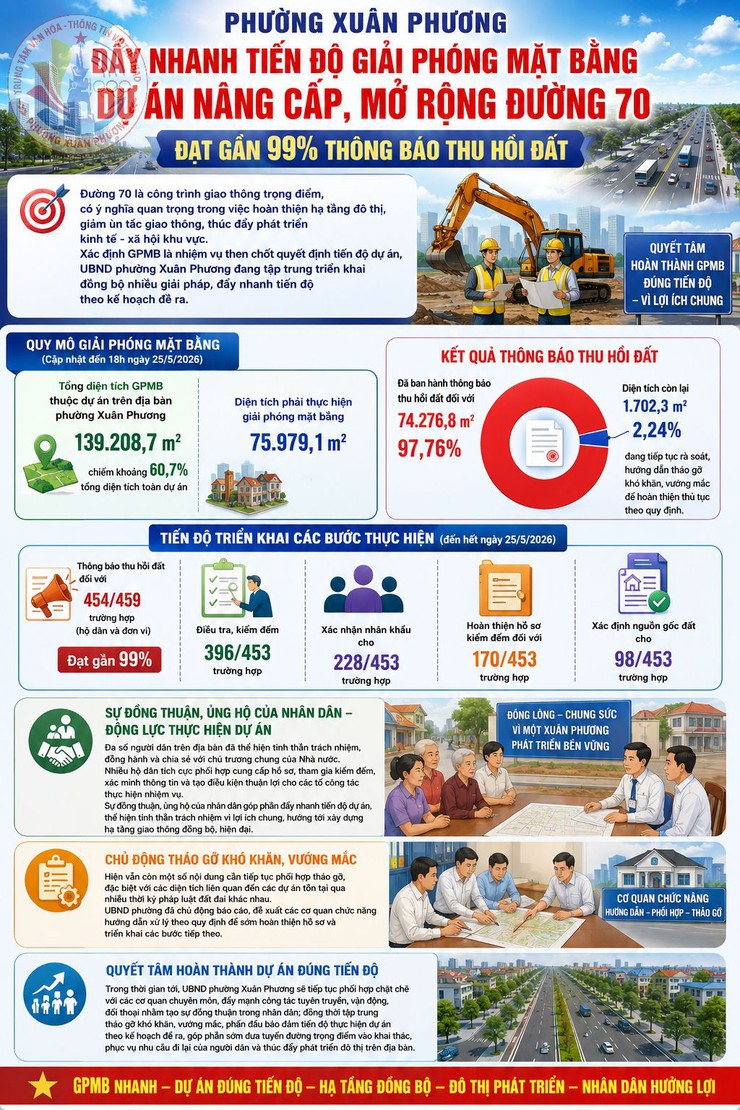

Theo báo cáo cập nhật đến 18h ngày 25/5/2026, tổng diện tích giải phóng mặt bằng thuộc dự án trên địa bàn phường Xuân Phương là 139.208,7m², chiếm khoảng 60,7% tổng diện tích của toàn dự án. Trong đó, diện tích phải thực hiện giải phóng mặt bằng là 75.979,1m².
Đến nay, phường đã ban hành thông báo thu hồi đất đối với 74.276,8m², đạt tỷ lệ 97,76%; diện tích còn lại 1.702,3m² (chiếm 2,24%) đang tiếp tục được rà soát, hướng dẫn tháo gỡ các khó khăn, vướng mắc để hoàn thiện thủ tục theo quy định.
Về tiến độ triển khai các bước thực hiện, đến hết ngày 25/5, phường đã ban hành thông báo thu hồi đất đối với 454/459 trường hợp (gồm hộ dân và đơn vị), đạt gần 99%; đã điều tra, kiểm đếm 396/453 trường hợp; xác nhận nhân khẩu cho 228/453 trường hợp; hoàn thiện hồ sơ kiểm đếm đối với 170/453 trường hợp và xác định nguồn gốc đất cho 98/453 trường hợp.
Để đạt được những kết quả trên, bên cạnh sự chỉ đạo quyết liệt của đảng ủy, chính quyền, các tổ công tác, cấp ủy chi bộ cùng cán bộ cơ sở tại các tổ dân phố đã tích cực bám sát địa bàn, chủ động nắm bắt tâm tư, nguyện vọng của người dân; đẩy mạnh công tác tuyên truyền, vận động để người dân hiểu rõ ý nghĩa, tầm quan trọng của dự án và các chính sách liên quan. Sự vào cuộc đồng bộ, trách nhiệm của cả hệ thống chính trị đã góp phần tạo sự thống nhất trong nhận thức và hành động trong quá trình triển khai nhiệm vụ.
Trong quá trình triển khai, đa số người dân trên địa bàn đã thể hiện tinh thần trách nhiệm, đồng hành và chia sẻ với chủ trương chung của Nhà nước. Nhiều hộ dân tích cực phối hợp cung cấp hồ sơ, tham gia kiểm đếm, xác minh thông tin và tạo điều kiện thuận lợi cho các tổ công tác thực hiện nhiệm vụ. Sự đồng thuận, ủng hộ của nhân dân không chỉ góp phần đẩy nhanh tiến độ thực hiện dự án mà còn thể hiện tinh thần trách nhiệm vì lợi ích chung, hướng tới xây dựng hệ thống hạ tầng giao thông ngày càng đồng bộ, hiện đại.
Bên cạnh những kết quả đạt được, hiện vẫn còn một số nội dung cần tiếp tục phối hợp tháo gỡ, đặc biệt đối với các diện tích liên quan đến các dự án tồn tại qua nhiều thời kỳ pháp luật đất đai khác nhau. UBND phường đã chủ động báo cáo, đề xuất các cơ quan chức năng hướng dẫn xử lý theo quy định để sớm hoàn thiện hồ sơ và triển khai các bước tiếp theo.
Trong thời gian tới, UBND phường Xuân Phương sẽ tiếp tục phối hợp chặt chẽ với các cơ quan chuyên môn, đẩy mạnh công tác tuyên truyền, vận động, đối thoại nhằm tạo sự đồng thuận trong nhân dân; đồng thời tập trung tháo gỡ khó khăn, vướng mắc, phấn đấu bảo đảm tiến độ thực hiện dự án theo kế hoạch đề ra, góp phần sớm đưa tuyến đường trọng điểm vào khai thác, phục vụ nhu cầu đi lại của người dân và thúc đẩy phát triển đô thị trên địa bàn.
